當前位置:首頁>新聞中心>基層風采
作者:吊裝工程公司 楊利有 人氣:0 日期:2021-05-18
2021年5月17日是凌晨2點35分,燕郊站前東廣場,濃濃夜幕下,一片長34米重達260余噸的巨大鋼梁穩穩落到橫跨京唐鐵路的橋墩上,宣告本次吊裝任務順利完成。

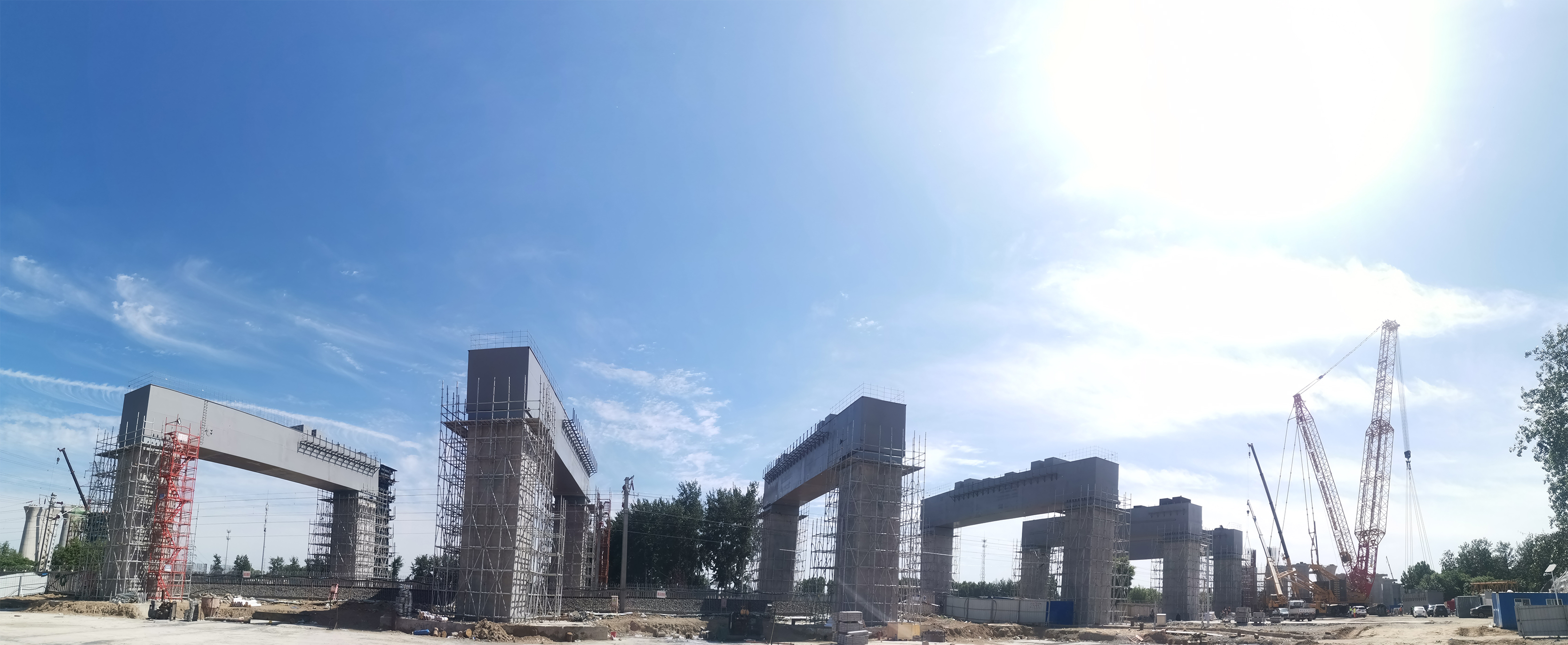

本次工程為新建北京至唐山鐵路引入京哈線燕郊站站前跨東環特大橋門式墩鋼橫梁吊裝工程,燕郊鐵路橋梁吊裝共計七片鋼制梁,最長34米,箱體截面3米*4米,重約260噸,吊裝高度11米,吊裝半徑30米。吊裝難度在于每根鋼梁都橫跨在正常運行京哈線正上方,在列車運行期間一切設備和人員都不得進入鐵路紅線內。經協調鐵路部門,在列車最不繁忙的凌晨一個固定時段進行吊裝,每一次吊裝的一系列動作都需要在約90分鐘窗口期內完成。要求平穩,快速,安全。任何微小的差錯都必然導致吊裝的失敗,進而造成整個交通大動脈的混亂,損失是無法想象更不可估量的。

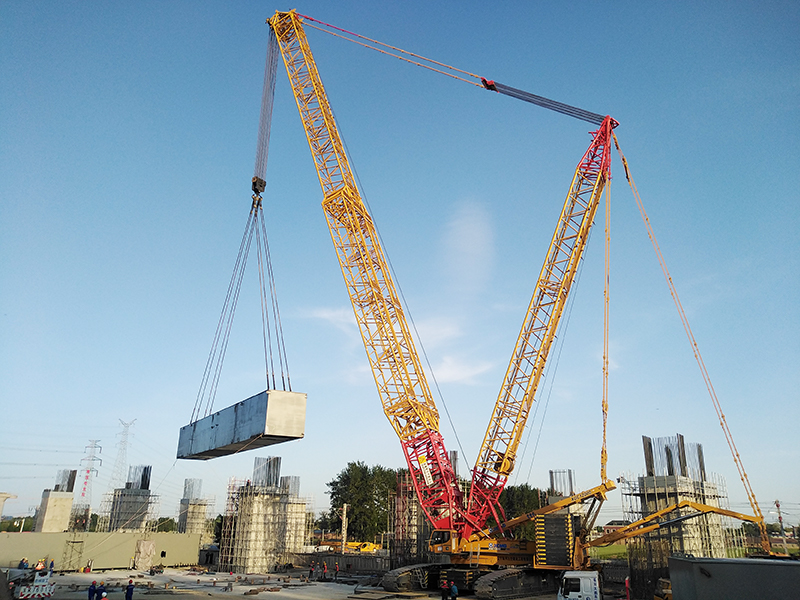

吊裝公司精心策劃,積極組織,協調各方力量,努力做好各項準備工作。組織徐工XGC12000型800噸履帶式起重機作為主吊,選用SHB 72米加強主臂帶425噸超起工況,選用260噸汽車吊做為輔助吊車并隨時做好應急救援準備。自2021年05月9日凌晨2點開始第一鉤吊裝,整個吊裝團隊日夜奮戰,歷時9個晝夜,安全順利完成全部吊裝任務。
